Megnéztük, hogy mi történt Budapest grandiózus vasúti álmaival

Aki meglátja Budapesten az épülő Déli Körvasutat, nem is tudja, hogy milyen szerteágazó és komplex stratégiába csöppen, amelyet már jó régen felvázoltak, és teljes egészében még jó sokáig nem fog megvalósulni. Ez is a legújabbkori Magyarország kiváló látlelete.

Közzétéve: 2026. április 19. vasárnap, 11:15
Frissítve: 2026. április 19. vasárnap, 11:37

Fotó: Vitézy Dávid Facebook-oldal - Egyenes utcai lakótelep - HÉV és körvasút

A Budapesti Agglomerációs Vasúti Stratégia (BAVS) Budapest és a fővárosi agglomeráció vasút- és HÉV-vonalainak átalakítását célzó átfogó, hosszú távú fejlesztési program, amely stratégiai célja szerint 2040-ig 80 százalékkal növelné az elővárosi vasútvonalakon utazók számát. Rögtön leütjük a poént: nem fogják ennyivel növelni az utazók számát.

Bár a stratégia kidolgozása 2019-ben kezdődött, a megoldani kívánt problémák jóval messzebbre, lényegében a vasút hazai hőskorára nyúlnak vissza. 176 éve, a Budapest-Vác vonalon indult el a magyarországi vasúti közlekedés – egészen pontosan 1846. július 15-én. A következő szűk fél évszázadban kiépült az a vasúti pályaszerkezet, amelyet ma is alapvető strukturális változtatások nélkül használunk, noha korszakos változások történtek közben. Világháborúkon, gazdasági válságokon vagyunk túl, egészen más a technológia, az életmód, és természetesen minden formálódik-fejlődik tovább.

Budapest agglomerációja folyamatosan gyarapodott, közben Európa-szerte a vasút a reneszánszát éli, a technológia sokat fejlődött. Nem véletlenül komplex célok lebegnek a szemünk előtt: az új igények kiszolgálása, a technológiaváltás levezénylése, a nemzetgazdasági szinten is meghatározó személy- és áruszállítás fejlesztése, és mindezt az átalakuló európai hálózathoz illesztve.

Már korábban nekifogtak

A Nemzeti Infrastruktúra Fejlesztő Zrt. már 2010 előtt kidolgozta a budapesti elővárosi vasúthálózat 2034-ig tartó fejlesztési stratégiáját. A megaprojekt végrehajtását több ütemben képzelték el. A stratégia többrétegű elővárosi közlekedéssel számolt.

  1. Egyrészt az ún. „S-bahn” közlekedést, azaz a városi gyorsvasút kialakítását szorgalmazta. Ez valójában az elővárosi közlekedés részeként a városhoz közelebbi (belső) fordulóállomásokig közlekedő ütemes, sűrűbb követésű közlekedést jelenti, amely kapcsolódva a helyi közlekedéshez, biztosítja az agglomeráció és a város kapcsolatát, másrészt a városon belüli sűrű megállóhelyeivel a városon belüli tömegközlekedés részévé válik.
  2. Másrészt fejleszteni kívánták az elővárosi (zónázó) közlekedést, amely távolabbi, akár 50-70 km távolságra lévő fordulóállomásokat is bevon a hálózatba. E közlekedési típus jellemzői: ritkább követési idő, a városi fejpályaudvar és a fordulóállomás között ütemes követési idő, a városi belső hálózathoz csak néhány kiemelt jelentőségű ponton kapcsolódik, komfortjában a nagyvasúti szolgáltatáshoz hasonlít.

Mit terveztek?

Összesen négy verziót vizsgáltak meg: az elemzés figyelembe vette a beruházási és fenntartási költségeket, a szolgáltatási szint javítását, a forgalomszervezést, a városfejlesztést, a klíma- és környezeti hatásokat. Győzött a kettes verzió, amelynek kulcseleme a Déli és a Nyugati pályaudvart összekötő alagút, ami segít feloldani mindkét fejpályaudvar kapacitáskorlátját, és ami már a mai kereslet mellett is optimális megoldásnak számítana. A Déli összekötő híd ebben a változatban háromvágányos.

A legfontosabb elemek tehát a vasúti alagút a Déli és a Nyugati pályaudvar térsége között, amelynek tervezett forgalma 24 vonat/óra/irány; több vágány kiépítése Ferencváros és Kelenföld között a Déli Körvasút vonalán. Emellett jelentős pályaudvar marad a Keleti is, de a maihoz képest csökkenő szereppel; a pesti külső körvasút fejlesztése; a Liszt Ferenc repülőtér kiszolgálása. Illetve hosszú távon felmerülhet a Budapestet elkerülő teherforgalmi körgyűrű (V0) szükségessége is.

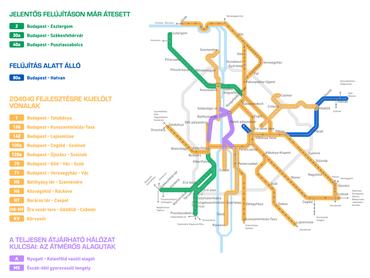

A Déli Körvasút vonalán három megállót építenek (Nádorkert, Közvágóhíd, Népliget), míg a pesti külső körvasút mentén négyet is terveztek (Egyenes utcai lakótelep, Rákosszentmihály, Újpalota, Kolozsvár utca).

Fotó: V_Híd Zrt. Facebook-oldal

Végül mi maradt?

Végül a BAVS-et a kormány 2021 végén fogadta el. A stratégia célja, hogy a vasút és a HÉV-vonalak fejlesztésével radikálisan javítsa a főváros és az agglomeráció közötti közlekedést, tehermentesítve az utakat és csökkentve a környezeti terhelést.

A stratégia legfontosabb célja, hogy

  • Minden elővárosi vasútvonalon óránként legalább 4 vonat induljon, és a belső szakaszokon a vonatok követési ideje ne haladja meg a 10-15 percet.
  • A fejpályaudvari rendszer (nyugati, keleti, déli) korlátai helyett a vonatok átmenő forgalmának megteremtése a cél, így az utasok átszállás nélkül utazhatnak át a városon. Ennek kulcseleme a már említett tervezett Duna alatti vasúti alagút.
  • A HÉV-vonalak integrációja, vagyis a teljes felújítást követően korszerű járművek beszerzése és a vonalak vasúti hálózatba való integrálása (pl. az 5-ös metró koncepciója).
  • Déli Körvasút építése, új megállóhelyek létesítése a városi csomópontokban, az állomások akadálymentesítése.
  • Kiegészítő elemként P+R parkolók bővítése az agglomerációban, illetve egységes tarifarendszer, vagyis egy olyan közös bérlet- és jegyrendszer, amellyel a MÁV, a HÉV és a BKK járatai is igénybe vehetők.

Fotó: Vitézy Dávid Facebook-oldal

Most mi van?

A BAVS helyzete 2026 tavaszán felemás: miközben a stratégiai alapvetéseket a kormány korábban elfogadta, a megvalósítás politikai és költségvetési okokból jelentősen átalakult vagy bizonyos szakaszokon megtorpant. Időközben a BAVS eredeti kidolgozója, a Budapest Fejlesztési Központ (BFK) megszűnt, elsodorta a politika, mint annyi mindent e kies tájon, és a projektek az Építési és Közlekedési Minisztériumhoz kerültek. Időközben a hangsúlyeltolódások miatt a fővárosi projektek helyett a vidékfejlesztési beruházások nagyobb prioritást kaptak.

Az egyik legfontosabb eleme a programnak a Budapesti Vasúti Alagút, amely közvetlen vasúti kapcsolatot teremtene a budai és a pesti oldal között, kiváltva a Déli pályaudvar felszíni funkcióit, vagyis a jelenlegi fejpályaudvari rendszert egy átmenő hálózattá alakítaná át. A vasúti alagút építését határozatlan időre felfüggesztettek, mert költségeit jelenleg a magyar állam nem tudja finanszírozni.

Így a szakmai fókusz a Déli Körvasútra helyeződött át, amely leegyszerűsítve az alagút „felszíni alternatívája”: a Kelenföld és Ferencváros közötti vasúti híd és pálya bővítésével próbálják megteremteni az átmenő forgalmat a déli szektorban. 2026-ban a kivitelezés gőzerővel zajlik, a vágányok bővítése (harmadik és negyedik vágány) és a hidak korszerűsítése folyamatban van, a Gubacsi út feletti vasúti hidak beemelése is megtörtént.

Mi lesz ebből?

Nem elég, hogy a folyton változó szervezeti háttér mellett a gazdasági bizonytalanság előtérbe kerül, a hosszú távú tervezést és a szakmai megalapozottságot is mindig felülírják a rövid távú politikai érdekek. A BAVS is egy olyan komplex, több évtizedes program, amelyet azonban időközben minimalizáltak, vagyis az egész hatékonysága a részelemek torzításával jelentősen csökkent.

Kérdéses, hogy a stratégia jelenleg zajló és záros határidőn belül megvalósuló elemei mekkora hatékonysággal működhetnek az eredeti szándékokat figyelembe véve, vagyis nagyjából hány százaléknyit tudnak megvalósítani a teljes projektből.

„A BAVS koncepció egy sok elemből álló, ütemezhető projektnek lett elképzelve, így az, hogy a kormányzat az elmúlt években mit húzott ki belőle, az igazából ma már teljesen mindegy. Emiatt kicsit nehéz megválaszolni azt a kérdést, hogy hány százalék tud megvalósulni belőle”

– mondja Pongrácz Gergely, a Magyar Közlekedési Klub elnöke az Economx kérdésére.

„Az első valódi ütem a Déli Körvasutat tartalmazza, ehhez azonban tartoznak egyéb beruházások is, amik vagy ahhoz kellenek, hogy egyáltalán be tudjon annyi vonat érkezni, amennyi a bővített belső szakaszon elfér, vagy ahhoz, hogy az utasok értelmesen tudják a vasutat használni akár a városon belül is. A végleges BAVS projekthez képest a most zajló beruházás nagyságrendje kb. 30-35 százalék, ha az elérhető menetidő-nyereségeket és kapacitást nézzük” – teszi hozzá Pongrácz Gergely.
